시공관리

구두지시와 질의 이력, 분쟁 나기 전에 남기는 법 — 현장 실무 가이드

지시는 서면이 원칙이다 — 그런데 현장에서는 자주 놓친다

국토교통부 「건설공사 사업관리방식 검토기준 및 업무수행지침」(고시 제2026-360호, 시행 2026. 7. 8.)은 지시에 관해 두 가지를 요구한다. 첫째, 지시는 구두 또는 서면으로 할 수 있으나 그 내용과 결과는 반드시 확인하여 문서로 기록·비치할 것. 둘째, 재시공·공사중지처럼 무거운 지시를 부득이 구두로 내렸다면 상세히 기록한 뒤 별도로 서면지시를 할 것. 규정은 이미 “구두지시 → 서면 확인” 절차를 명령한다. 이 절차가 무너지면 분쟁이 나기도 전에 근거가 사라진다.

이 글은 소송 이후를 다루지 않는다. 공사 중에 무엇을, 어떤 형식으로, 어느 시점에 남겨두면 뒷날 근거가 되는지만 다룬다.

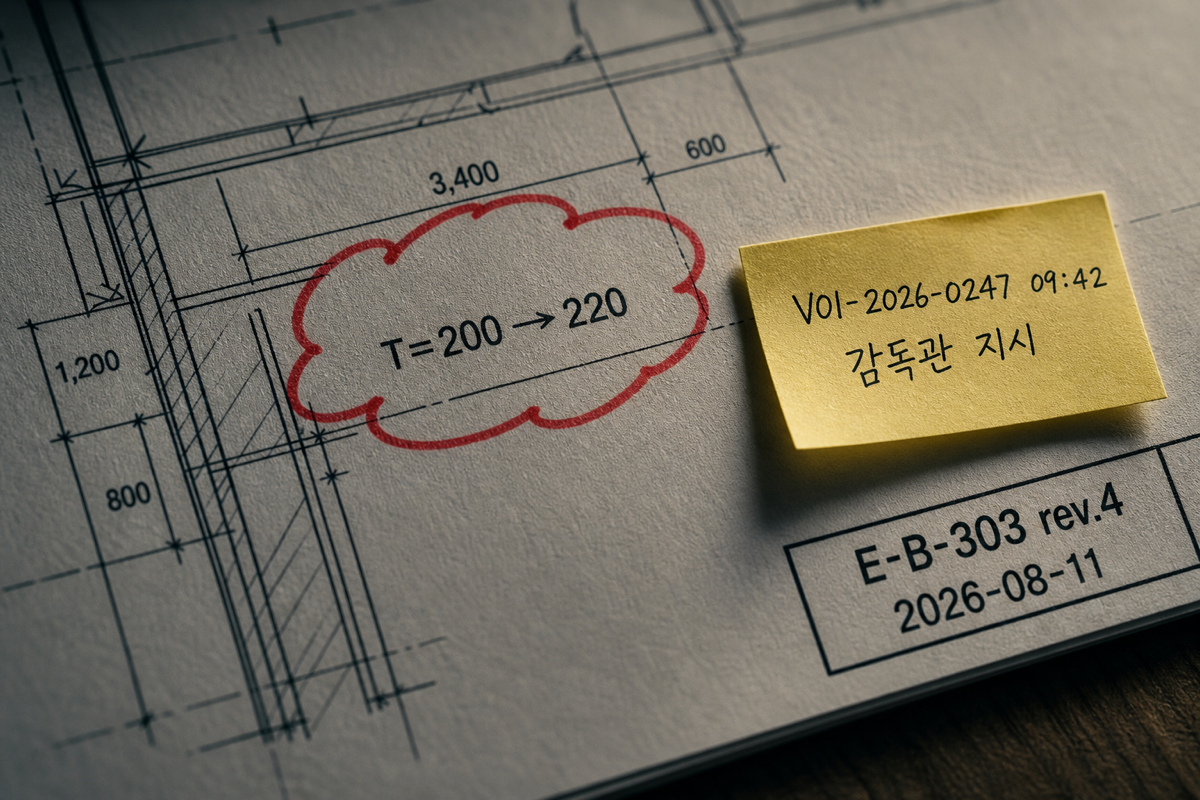

지시 시점의 도면 리비전과 확인서 번호가 함께 붙어야 나중에 다투어지지 않는다

구두지시가 사라지는 방식 — 현장에서 흔한 4가지 패턴

법무 상담으로 이어지는 분쟁은 대개 사고가 아니라 “그때 그 얘기 있었죠”에서 시작된다. 사라지는 방식은 늘 비슷하다.

  • 아침 조회 지시: 감독관이 “여기 배근 간격 좀 좁혀 두세요” 한마디. 반장은 조치했지만 도면에는 반영이 없고, 감독관 교체 뒤 후임이 “왜 도면과 다르냐” 지적. 원지시자·시각·근거도면 버전 어느 것도 남아있지 않다.
  • 카톡 지시: “지하 2층 이중배관 취소하고 단일로 갑시다” — 대화방은 이미 500번쯤 위로 밀렸고, 개인 대화라 회사 계정에 남지 않는다. 담당자가 퇴사하면 대화 자체가 사라진다.
  • 현장 라운딩 중 즉석 지시: 마감재 색상·타일 줄눈·조명 위치를 도면 위 볼펜으로 표시하고 사진 한 장 없이 진행. 발주처는 “그런 지시 없었다”고 하고, 그 도면 스냅샷은 어디에도 없다.
  • 급한 구두 재시공 지시: 감독관이 “이거 뜯고 다시 해요” 하고 자리 이동. 반장은 즉시 착수했지만, 서면 확인서가 오지 않은 채 대금 청구 단계에서 재시공 사유·범위·귀책이 다투어진다.

이 네 가지는 규정을 어겼다기보다 규정이 내다본 위험을 그대로 밟은 결과다. 지침이 “지시는 문서로 기록·비치” “재시공·공사중지 구두지시는 사후 서면 확인”을 못박아 둔 이유가 여기에 있다.

지시를 놓치지 않게 하는 4가지 정보 — 이것만 있으면 재구성된다

지시 하나를 나중에 재구성하려면 아래 4가지가 있어야 한다. 하나라도 빠지면 상대방이 “그 지시가 아니었다” “그 도면이 아니었다”고 다투는 순간 근거가 무너진다.

정보실무에서 남기는 방법왜 필요한가
누가·언제발신자·수신자 이름과 지시 시각(분 단위). 문자·메일·현장앱 자동 타임스탬프 활용”그때 그 감독관이 아니다”라는 반박 차단
무엇을지시 문구를 원문 그대로. 요약·의역 금지, 애매하면 즉시 되물어 문장으로 못 박기”그런 뜻이 아니었다” 반박 차단
어느 도면에서지시 시점의 도면 번호·리비전(rev.)·발행일자. 마크업 원본을 함께 첨부리비전이 여러 번 돌면 “그때 도면은 그게 아니었다”가 흔한 반박
실제 상태지시 직전·직후 현장 사진. 촬영 시각과 위치(GPS/스팟) 남기기지시가 필요했던 상태와 지시 이후 조치를 사진으로 증명

이 4가지를 하나의 티켓(질의·회신, 검측 지적, 지시 확인서 등)에 묶어 남기는 것이 핵심이다. 이메일·카톡·메모·사진이 계정과 저장소 곳곳에 흩어져 있으면, 나중에 이어 붙이는 데만 다시 몇 주가 걸린다.

RFI(질의·회신)를 정식 채널로 세우기

현장에서 “설계 확인이 필요합니다”를 말로만 하지 말고 RFI(정보요청서) 로 발행하는 것이 첫 방어선이다. RFI는 시공사가 발주자·감리·설계자에게 도면·시방의 불명확한 부분을 공식 문서로 묻고 회신을 받는 절차다. 기본 항목은 아래와 같다.

  • RFI 번호·발행일·응답 요구일(응답이 늦어져 공기가 밀리면 그 자체가 근거)
  • 관련 도면 번호와 리비전, 참조 시방 번호
  • 질의 사항: 사실과 질문을 분리해서. “A-102 rev.3에 벽체 두께 200으로, S-201 rev.2에 220으로 표시됨. 시공 두께 확인 요청.”
  • 시공사 제안 대안(있다면): “220으로 시공 시 마감 물량 변동 예상”
  • 회신자·회신일·회신 내용: 회신은 반드시 문서로. 카톡 답변은 별첨으로 캡처해 붙이되, 본문 회신을 요구
  • 결정에 따른 물량/공기/비용 영향을 한 줄이라도 표기

RFI를 정식 채널로 운영하면 “회신 지연”도 시간 근거로 남는다. 발주자가 처리해야 할 사안이 분명해져 회신을 재촉하기도 수월하다. 반대로 카톡·전화로만 처리하면 “언제 물었나”부터 다투게 된다.

검측(펀치리스트)과 지시가 만나는 지점

지시의 상당수는 검측에서 생긴다. 검측은 원래 “합격/불합격”만 판정하는 자리가 아니다. 불합격 사유를 도면 좌표에 앵커해 기록으로 남겨야 한다. 나중에 지시를 두고 다투지 않으려면 검측 지적 하나에 아래 항목을 모두 붙인다.

  • 도면 파일과 도면 상 정확한 위치(핀·좌표)
  • 지적 사유(허용오차 초과, 도면 불일치, 시방 미준수 등)와 근거 조항 번호
  • 지적 시점 사진 2장 이상(원경·근접)
  • 시정 지시 문구, 시정 완료 확인 사진, 확인자·확인 시각
  • 관련 RFI·설계변경·자재승인번호 링크

이 흐름을 태블릿에서 그대로 처리하면 도면·사진·시각·담당자와 지시 이력이 하나의 티켓에 남는다. 사후 재구성 비용이 사실상 0에 가까워진다.

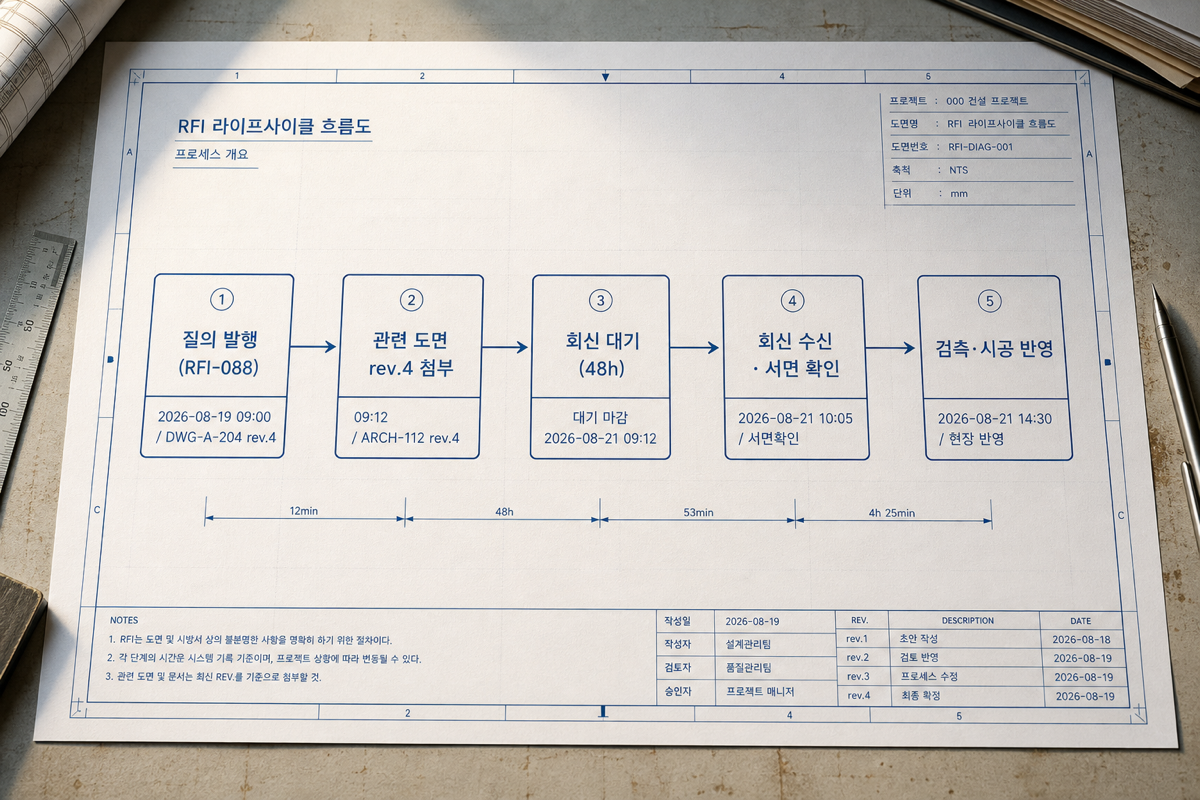

RFI 하나가 도면 리비전·회신 시각·시공 반영까지 이어지는 표준 흐름

구두지시 확인서 — 실무용 최소 양식

부득이 구두지시가 나왔다면 그 자리에서 아래 형식으로 확인서를 작성해 지시자에게 서명(또는 전자결재)을 받는다. 국토부 지침이 요구하는 “구두지시 사후 서면 확인” 절차의 최소 형태다.

항목기재 예시
문서번호VOI-2026-0247
지시일시2026-08-19 09:42, 현장 B동 3F 계단실
지시자감독관 ○○○ / 소속 · 직책
수령자시공사 공무 ○○○
지시 내용(원문)“B동 3F 계단실 벽체 매입 전선관 규격을 CD16에서 CD22로 변경, 이미 시공된 구간은 재시공”
관련 도면E-B-303 rev.4 (2026-08-11 발행)
관련 근거시방서 전기공사 3-5-2, RFI-B-088 회신문
영향(물량/공기/원가)재시공 8m, 자재 재발주 1일, 개산 원가 영향 표기
첨부지시 직전 사진 2장(09:41), 도면 마크업 PDF, 카톡 캡처
회신 요청본 확인서에 대해 2026-08-20 18:00까지 서면 회신 요청

이 확인서 자체는 법률 문서가 아니다. 다만 뒷날 지시의 존재·내용·시점을 다툴 때, “당시에 확인 요청을 보냈고, 발주자·감리 측이 이의를 제기하지 않았다” 는 사실은 실무에서 매우 강한 정황이 된다. 관련 조항의 요구(문서 기록·비치, 사후 서면 확인)를 현장 언어로 옮긴 최소 양식이라고 보면 된다. 개별 사안의 법적 효과는 계약·상황에 따라 다르므로 소송이 걸리면 반드시 변호사 자문을 받아야 한다.

사진 한 장이 근거가 되려면 — 촬영 규칙 4가지

현장 사진은 많이 찍는다고 근거가 되지 않는다. 적어도 아래 4가지 규칙을 지켜야 한다.

  1. 원경 → 근접 세트로 촬영: 위치를 특정할 수 있어야 한다. 근접 사진만 있으면 “여기가 어딘지 특정 안 된다”고 반박당한다.
  2. 촬영 시각·좌표 자동 기록: 스마트폰 EXIF, 현장앱의 지오태그. 갤러리에서 크롭·편집하면 EXIF가 훼손되므로 원본 별도 보관.
  3. 도면 위 위치와 매핑: 사진 파일명이나 티켓에 “A동 2F, C6-D7 사이”처럼 도면 좌표를 남긴다. 사진과 도면이 서로 맞물리면 증거로 쓰기 쉬워진다.
  4. 비교 세트: 지시 직전 · 지시 직후 · 시정 완료 3컷을 세트로. 사진만 보아도 상태 변화를 확인할 수 있다.

도면 버전 관리를 하지 않으면 모든 기록이 흔들린다

지시·질의·검측 기록이 아무리 촘촘해도 그 시점의 도면 리비전을 특정하지 못하면 상대방은 “그때 도면은 이미 rev.5로 바뀌었다”고 방어한다. 리비전 관리에 필요한 최소 조건은 아래와 같다.

  • 도면 세트는 한 곳에서만 최신본을 배포. 카톡·이메일·USB에 흩어진 rev.는 즉시 폐기 처리로 표시
  • 각 도면 파일의 표제란과 파일명에 번호·리비전·발행일을 모두 명기
  • 리비전 변경 시 변경 내역(revision cloud) 을 남기고, 변경 대상 도면만 pull request식으로 묶어 발행
  • 구 리비전은 삭제하지 않고 보관. 지시 시점의 도면을 재현할 수 있어야 한다
  • 검측·RFI·지시 확인서는 항상 당시 리비전에 앵커해 저장

이 조건을 갖추면 6개월 뒤에도 “2026-08-19 09:42 시점의 E-B-303은 rev.4였다”는 사실을 재구성할 수 있다.

현장에서 흔한 실수와 해결

  • “카톡에 다 남아 있다” → 개인 계정 대화방은 담당자 퇴사와 함께 사라진다. 공사 관련 대화는 회사 계정·현장앱으로 옮겨 이중화한다. 원문을 캡처할 때는 시각까지 나오게 한다.
  • “감독일지에 다 썼다” → 감독일지 한 줄에 지시 사실을 요약하는 것과 지시 원문·도면·사진을 함께 남기는 것은 증거력이 완전히 다르다. 일지는 색인이지 근거가 아니다.
  • “우리는 계약서가 총액이라 추가공사비를 못 받는다” → 대법원은 총액계약이라도 별도 합의가 인정되면 추가공사대금을 청구할 수 있다고 본다(대법원 2022. 4. 14. 선고 2017다3024 판결 참조). 다만 별도 합의를 어떻게 입증하느냐가 관건이므로, 지시·범위·물량이 바뀔 때마다 서면으로 확인받아 두는 것이 유일한 방어다.
  • “감리가 사인을 안 해준다” → 사인 요청 이력부터 문서로 남긴다. “몇 시에 확인 요청 발송, 몇 시간 무회신”이라는 사실이 다음 근거가 된다.
  • “현장은 바빠서 그럴 시간 없다” → 나중에 분쟁에 대응하는 시간은 언제나 그 자리에서 기록하는 시간의 10배 이상이다. 사후 재구성이 가장 비싼 작업이다.

타이거빔으로 이렇게

타이거빔은 이 흐름을 현장 태블릿 하나로 처리하도록 설계됐다. 지시·질의·검측이 생기면 곧바로 기록하고, 당시 도면 리비전에 앵커한다.

요금은 pricing 페이지에서 확인할 수 있다. 질의와 회신을 발생 시점에 기록하는 방식을 먼저 보고 싶다면 현장 워크플로와 도면 관리 페이지에서 화면별로 살펴볼 수 있다.

실무 요약

  • 규정 원칙: 지시는 서면이 기본, 부득이한 구두지시는 상세 기록 + 사후 서면 확인(국토부 「건설공사 사업관리방식 검토기준 및 업무수행지침」)
  • 지시 하나에 반드시 붙어야 하는 4가지: 누가·언제 / 원문 / 도면 번호+리비전 / 사진(전·후·완료)
  • RFI를 정식 채널로. 카톡·전화만으로 굴리지 않는다
  • 검측 지적은 도면 좌표에 앵커. 사진·근거·시정 확인까지 한 티켓
  • 구두지시 확인서를 즉석에서 발행하는 습관이 사후 분쟁의 90%를 예방한다
  • 사진은 원경+근접 세트, EXIF 원본 보존, 도면 위치와 매핑
  • 도면 리비전을 재현할 수 없으면 다른 기록도 다 흔들린다
