감리 지적사항·시정지시 처리부터 공종별 체크리스트까지 — 도면 위 마크업과 공유로 흐름 잡는 법

감리 지적은 “닫혀야” 끝난다 — 흐름은 4단계다

감리 지적이 산으로 가는 이유는 거의 같다. 지적은 카톡으로, 지시는 종이로, 조치는 사진으로, 종결은 말로 흩어진다. 공사감리자는 「건축법 제25조」에 따라 감리일지·감리중간보고서·감리완료보고서를 작성·제출해야 한다. 시정할 사항이 있으면 즉시 시공자에게 보완·재시공을 요구하고 다시 검사·확인해야 한다. 즉 **감리 지적의 본질은 “추적 가능한 단일 기록으로 닫히는 것”**이다. 발견 위치(도면 좌표)·근거 기준(설계도서·시방서·법령)·시정 요구·조치 증빙·재검측 결과가 한 줄에 묶이지 않으면, 같은 지적이 다음 층에서 다시 나온다.

흐름은 단순하다. 다만 단계마다 누가 언제 무엇을 기록할지 정해야 한다.

단계주체산출물(기록)종결 기준
① 검측요청시공자 → 감리검측요청서(공종·위치·수량·기준)검측일정 확정
② 검측·지적감리(책임/상주)검측결과서 + 시정지시(도면 위치·근거조항·기한)시공자 접수
③ 조치시공자조치보고(전·중·후 사진, 시험성과, 자재 인수증)감리 접수
④ 재검측·종결감리재검측 결과 + 종결 서명”Closed” 처리

핵심은 ②~④를 같은 번호·같은 도면 좌표·같은 사진세트로 묶는 것이다. 시정지시 #047이 끝났는데 도면 위 핀이 남아 있으면, 뒤이어 인계받은 감리가 새 지적으로 다시 올릴 수 있다.

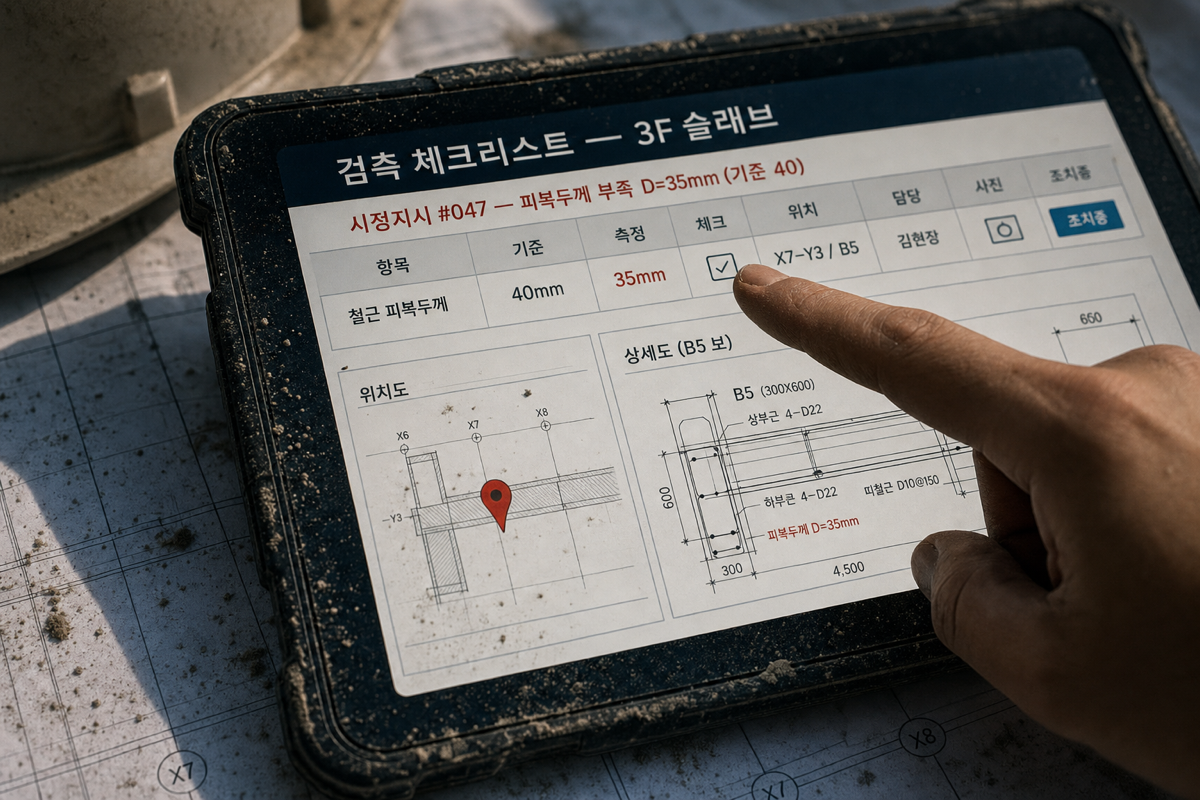

도면 좌표에 핀을 박으면 시정지시·사진·재검측이 한 줄로 묶인다

지적사항을 “도면 좌표”에 박아두는 이유

분쟁은 어디서 발견했는지가 모호할 때 자주 생긴다. “3층 동측 보 단부 슬래브”라고만 적으면 사람마다 다른 곳을 떠올릴 수 있다. 도면 한 장의 좌표(통/스팬·격자선·EL)에 핀을 찍고, 검측 체크리스트·근거 기준·사진·시정지시서·조치보고를 그 핀 아래 자식 문서로 달아야 한다.

도면 위 마크업을 쓰면 현장 운영이 세 가지로 달라진다.

  • 버전 충돌 차단 — 도면이 개정(Rev. B → C)되면, 이전 도면의 핀이 새 도면에서 어디로 옮겨졌는지 보인다. 「건축공사 감리세부기준」(국토교통부고시, 2024.7.10. 일부개정)이 요구하는 설계도서 검토·변경관리 기록도 자연스럽게 남는다.
  • 중복 지적 방지 — 같은 보에서 두 명이 따로 적던 펀치가 핀 하나 아래로 모인다.
  • 인계 가능 — 책임감리·상주감리·시공사 공무가 같은 좌표를 보며 말하므로, 인수인계 시 누락이 0에 수렴한다.

도면 외부 양식(시정지시서·검측요청서·작업일보)은 모두 이 핀의 “자식”이어야 한다. 양식만 따로 두면 검색하기 어려운 캐비닛과 다름없다.

공종별 체크리스트 — 검측 시점과 핵심 포인트

체크리스트는 시방서를 옮겨 적는 게 아니라, 다음 공정으로 덮이면 못 보는 것들을 잡는 도구다. 「국가건설기준센터(KCS/KDS)」 표준시방서·설계기준을 근거로 공종마다 “덮이기 전 마지막 기회”에 확인할 항목을 추리면 다음과 같다.

공종검측 시점(필수)핵심 체크 포인트근거(현행 기준)
토공·지반굴착 완료, 되메우기 전굴착심도·지지층 도달·배수 상태·흙막이 변위 측정값KCS 11, KDS 11
철근 배근콘크리트 타설 직전배근 간격·정착·이음 길이, 피복두께 확보(스페이서 종류·간격), 개구부 보강KCS 14 20 11(철근공사), KDS 14 20 50
거푸집·동바리타설 직전수직·수평 정밀도, 동바리 좌굴 보강, 청소·박리제, 매립물 위치KCS 14 20 12
콘크리트 타설타설 중·직후슬럼프·공기량·온도, 시험체 채취, 다짐, 콜드조인트 관리, 양생KCS 14 20 10, KDS 14 20 40 내구성
방수바탕면 정리 후, 보호층 시공 전함수율·구배·코너 보강·관통부 처리·담수시험KCS 41 40 계열
조적·미장자재 반입 시, 양생 후줄눈 통일, 인방·테두리보, 균열·들뜸 타진KCS 41 34, 41 46
마감(타일·도장)바탕 검사, 시공 중바탕 평활도, 접착강도, 색상·차수·이음, 발수·도막 두께KCS 41 48, 41 47
MEP(설비·전기)매립 전, 시운전슬리브·관통부 내화, 구배·지지간격, 절연·접지, 시퀀스 시험KCS 31, KCS 31 80

체크리스트에는 공정마다 “덮이기 전 마지막으로 본 사람”의 서명이 들어가야 한다. 서명이 없으면 누가 확인했는지 알 수 없다.

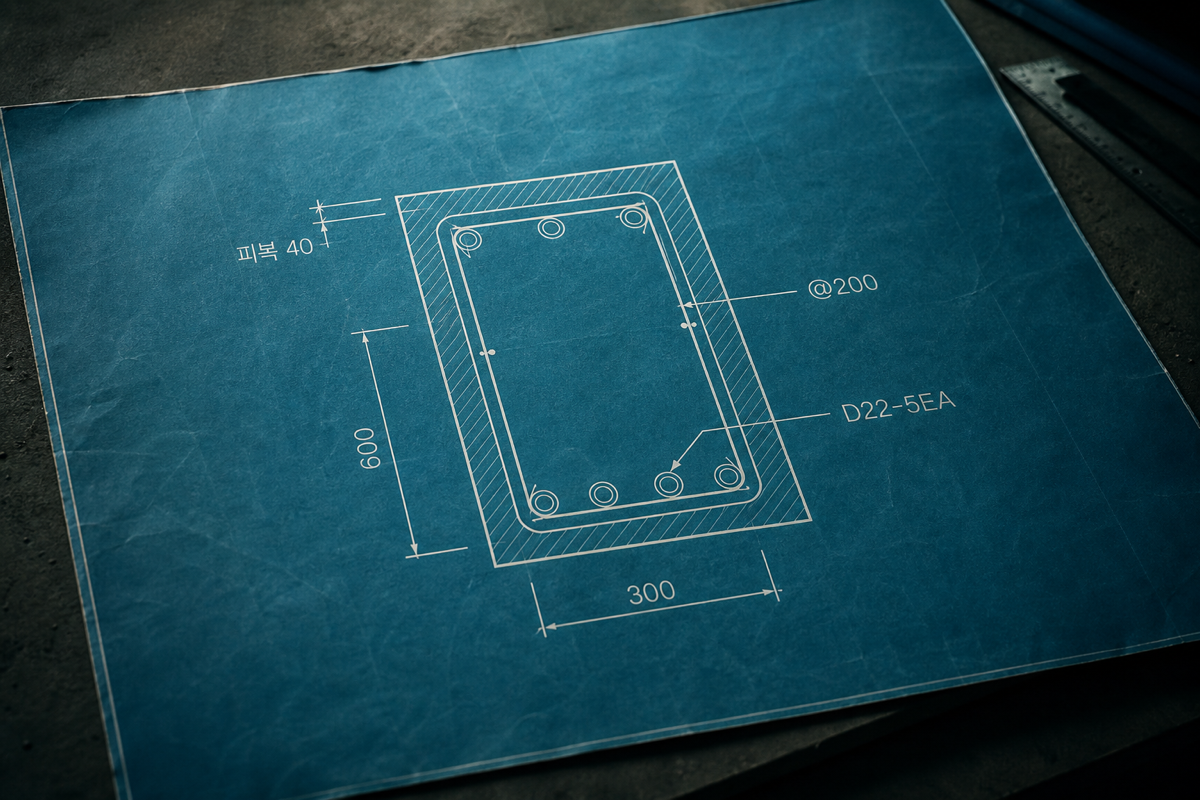

"덮이기 전 마지막 기회"를 잡는 게 공종별 체크리스트의 핵심이다

시정지시·재시공·공사중지 — 강도의 경계

감리원이 행사할 수 있는 조치는 「건설기술 진흥법」과 「건설공사 사업관리방식 검토기준 및 업무수행지침」(국토교통부고시 제2026-360호)에 근거를 둔다. 시공자는 건설사업관리기술인에게 재시공·공사중지·그 밖의 필요한 조치를 지시받으면 특별한 사유가 없는 한 따라야 한다. 또 발주청은 사업관리기술인의 공사중지·재시공 명령권을 사전 승인으로 제약하지 않도록 규정돼 있다.

실무에서 조치 강도를 잘못 정하면 분쟁이 커진다. 다음 경계를 알아두면 판단하기 쉽다.

  • 시정지시 — 설계도서·시방서·법령과의 경미한 불일치. 기한을 정해 보완하고 재검측한 뒤 종결. 가장 흔한 사례.
  • 재시공 지시 — 시정으로 회복할 수 없는 결함(피복 부족 콘크리트, 부적합 자재 반입 사용, 구조·내화 성능 손상). 사진·시험성과로 결함을 명확히 확인한 뒤 발령.
  • 부분 공사중지 — 특정 부위·공종이 중대 결함 또는 안전 위험을 초래할 때. 해당 부위만 중지.
  • 전면 공사중지 — 인명·구조 안전을 직접 위협하는 경우. 발주청 보고와 동시에 발령.

세 가지 모두 **“발견 시점·근거 조항·예상 결함·요구 조치·기한”**을 한 장에 적어야 한다. 본 공정이 덮인 뒤 조치 강도를 높이면 늦다.

현장에서 흔한 실수와 해결

  • 카톡으로 지시, 종이로 보관 — 채팅에 남긴 시정 요구는 며칠 뒤 찾기 어렵다. 모든 지시에 시정지시 번호를 붙이고, 사진·도면 핀과 묶어 단일 기록으로 만든다.
  • “조치 완료” 사진이 도면 좌표와 분리 — 조치 사진이 갤러리에만 있고 핀에 붙어 있지 않으면, 다음 검측에서 같은 곳이 또 잡힌다. 사진은 핀의 자식 첨부로 올린다.
  • 체크리스트가 시방서 복붙 — 200줄짜리 체크리스트는 아무도 보지 않는다. 공정별로 “덮이기 전 마지막 기회” 항목만 15~25개로 추린다.
  • 개정 도면이 현장에 늦게 도착 — 시공자가 구버전으로 시공해 재시공이 생긴다. 도면 세트 버전과 마지막 배포일을 계속 표시하고, 신버전을 배포할 때 영향받는 핀을 자동으로 옮긴다.
  • 준공 직전 펀치 폭주 — 평소 핀을 닫지 않은 결과다. 매주 “Open 핀 수”를 KPI로 보고, 30일 이상 미종결 건은 자동 에스컬레이션한다.

타이거빔으로 이렇게

위 흐름을 종이·카톡·엑셀로 관리하면 담당자의 부담이 커진다. 타이거빔은 도면 한 장에 **핀(검측·시정지시·RFI·작업일보)**을 찍고, 핀 아래에 사진·양식·서명을 자식으로 다는 구조다.

요금·도입 방법은 요금 안내에서 확인할 수 있다.

실무 요약

  • 감리 지적은 발견→지시→조치→재검측→종결을 한 번호·한 좌표·한 사진세트로 묶어야 닫힌다.
  • 모든 지적은 **도면 좌표(핀)**에 박아두고, 양식은 핀의 자식으로 단다.
  • 공종별 체크리스트는 시방서를 복사하지 말고 “덮이기 전 마지막 기회” 항목만 추린다.
  • 시정·재시공·부분중지·전면중지의 강도 경계를 미리 정하고, 근거 조항과 함께 발령한다.
  • 매주 Open 핀 수를 보고하고, 30일 이상 미종결 건은 자동 에스컬레이션한다.
