비계·동바리 점검표 실무: 가설구조 붕괴 막는 검측 5단계

가설구조 점검은 “한 장의 체크리스트”가 아니다

비계·동바리 점검은 작업 전 체크리스트 한 장으로 끝나지 않는다. 실무에서는 ①설계 단계 구조검토 → ②자재 반입 검수 → ③조립 후 사용 전 검측 → ④매 작업 시작 전 일상점검 → ⑤해체 전 강도 확인의 5단계가 맞물린다. 어느 한 칸이 비면 사고가 난다. 2022년 1월 광주 화정 아이파크 39층에서 6명을 묻은 붕괴는 ①을 누락하고(데크플레이트 공법변경 시 구조검토 미실시) ⑤를 위반한(아직 강도가 안 난 하부층 동바리 조기 철거) 결과였다(나무위키 광주 화정 아이파크 붕괴 사고).

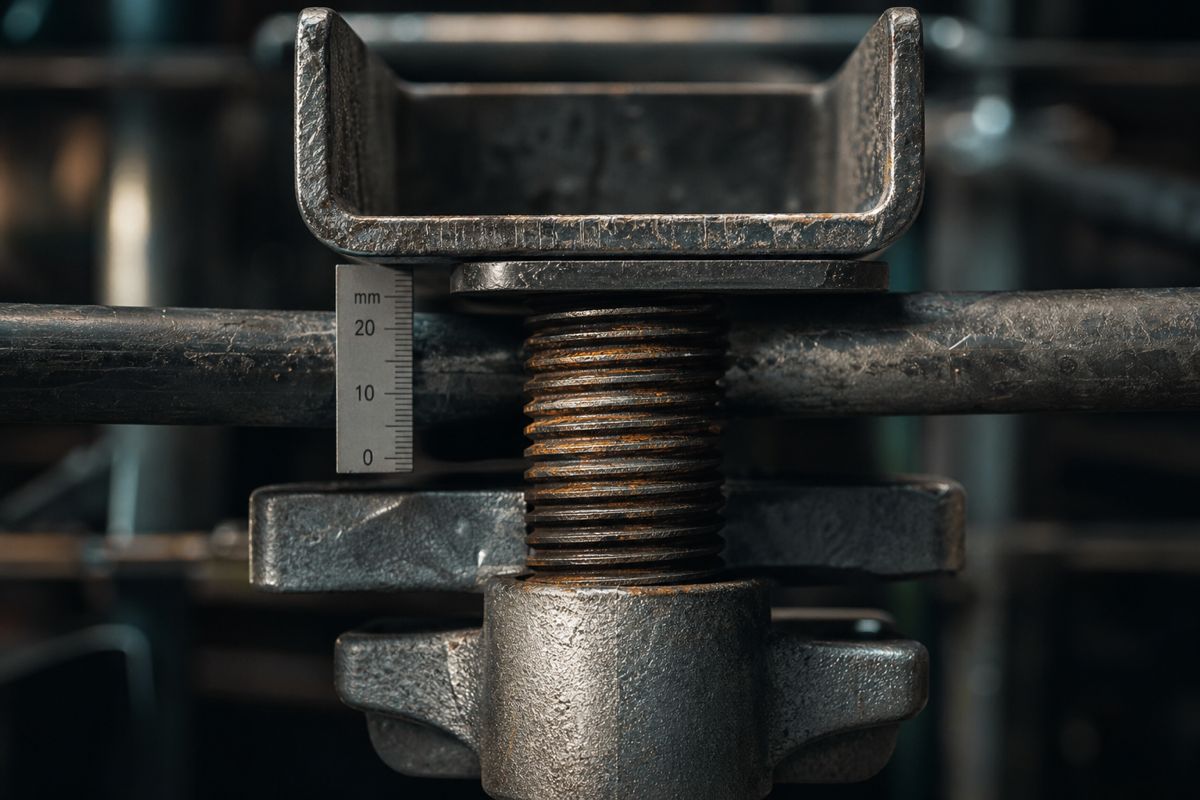

U헤드 밑면~최상단 수평재 순간격은 400mm 이내. 이 한 칸이 좌굴하중을 결정한다

1단계 — 구조검토 대상부터 가린다 (건설기술진흥법 시행령 제101조의2)

가설구조물은 “그냥 가설”이 아니라 법정 구조검토(구조적 안전성 확인) 대상이다. 대상 목록은 건설기술진흥법 제62조의 위임을 받은 시행령 제101조의2에 열거돼 있다. 발주처·시공사·감리 모두 먼저 대상 여부를 가려야 한다.

가설구조물 구분구조검토 의무 대상
비계높이 31m 이상
브라켓(bracket) 비계전체
작업발판·안전시설물 일체화 가설구조물높이 10m 이상에서 외부작업용
거푸집·동바리작업발판 일체형 거푸집 또는 높이 5m 이상
흙막이 지보공높이 2m 이상
터널 지보공전체
동력으로 움직이는 가설구조물전체
복합형 가설구조물현장 제작·조립·설치하는 것

대상에 해당하면 건설사업자는 관계 분야 기술사 등 관계전문가에게 구조적 안전성을 확인받아야 한다(대한전문건설신문 보도, 국가법령정보센터 건설기술진흥법 시행령 제101조의2). 주의 — 2022년 개정으로 **“높이 10m 이상에서 외부작업을 하기 위해 작업발판·안전시설물을 일체화한 가설구조물”**과 브라켓 비계가 대상에 추가됐다. 강관비계가 31m 미만이라도 이 일체화 요건에 걸리면 구조검토 대상이 된다. 실무 팁 — 공법을 변경하면 즉시 다시 검토받아야 한다. 화정 아이파크의 데크플레이트 변경처럼 “원설계엔 있었지만 바뀐 거니까 괜찮겠지”라고 넘기는 순간이 가장 위험하다.

2단계 — 강관비계 핵심 치수와 점검 항목

산업안전보건기준에 관한 규칙과 KCS 21 60 비계 시방서가 정한 수치 기준은 다음과 같다. 점검표에 그대로 넣을 수 있다.

  • 작업발판 폭 40cm 이상, 발판재료 간 틈 3cm 이하, 발판 끝과 구조물 사이 틈 3cm 이하
  • 안전난간 상부 90~120cm, 중간대 설치
  • 벽이음: 강관비계는 수직 5m·수평 5m 이내(통상 기준), 시스템비계는 제조사 시방 준수
  • 장선 간격 1.85m 이하(작업발판 지지)
  • 승강설비(사다리·계단) 별도 확보
  • 밑둥잡이·교차가새, 띠장·장선 클램프 체결 확인

산업안전보건기준에 관한 규칙은 작업 전 일상점검 항목 세 가지를 명시한다(국가법령정보센터 산업안전보건기준에 관한 규칙).

  1. 발판 재료의 손상 여부 및 부착·걸림 상태
  2. 연결부·접속부의 풀림 상태
  3. 연결 재료 및 연결 철물의 손상·부식 상태

또한 악천후 후 작업 재개 시(우천·강풍·강설), 조립·해체·변경 직후에는 작업 시작 전 점검이 의무다. 그래서 점검표에 “마지막 강우 일자”와 “비계 변경 이력” 칸을 반드시 넣어야 한다.

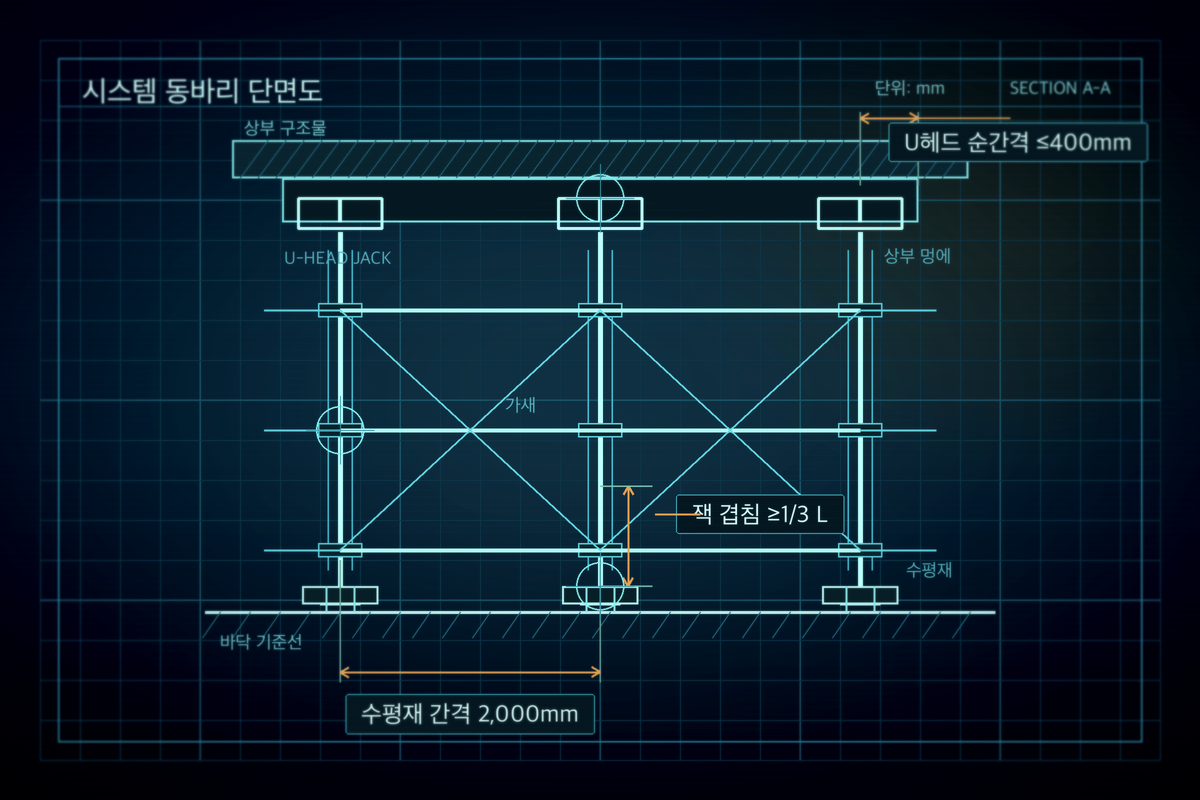

시스템동바리 단면 — 점검표의 모든 수치가 이 한 장에 들어간다

3단계 — 시스템동바리: 화정 아이파크 이후 가장 자주 틀리는 4가지

KCS 21 50 05와 KOSHA GUIDE C-42 계열이 정한 시스템동바리 핵심 수치는 그대로 검측 기준이 된다.

검측 항목기준값자주 나오는 부적합
수평연결재 양방향 설치간격높이 2m 이내한 방향만 설치, 간격 초과
U헤드~최상단 수평재 순간격400mm 이내(콘크리트 두께 0.5m 이상시)무조건 짧게가 아니라 “순간격”으로 관리
조절형 받침철물~최하단 수평재 순간격400mm 이내(동일 조건)하부 무수평재 구간 길게 둠
수직재와 받침철물 겹침길이받침철물 전체 길이의 1/3 이상잭베이스 거의 다 뽑은 채 고정
수평연결재 겹침이음 순간격100mm 이내, 전용 클램프클램프 미체결, 철선 결속
지반 지지력침하·연약지반 없음, 받침판 폭 확보흙바닥에 잭 직치

기준 출처: 으뜸안전 가설구조물 설치기준 가이드(KOSHA·KCS 인용), 한국산업안전보건공단 KOSHA Guide 목록.

특히 U헤드와 조절철물의 나사부 유격은 수직재 좌굴하중을 급격히 떨어뜨린다. “400mm 순간격”이 단순한 형식 규정처럼 보이지만, 이 한 줄을 지키지 않으면 수직재 한 본의 허용하중이 설계의 절반 이하로 내려간다.

4단계 — 해체 검측: “강도 확인 없는 동바리 해체”는 그 자체로 위법

거푸집·동바리는 콘크리트가 자중과 시공하중을 지지할 강도에 도달한 뒤에만 해체할 수 있다(국토부 「거푸집 및 동바리 해체 가이드라인」 2023.1). 강도는 두 가지 방법으로 확인한다.

  • 재령에 의한 추정: 시방서·표준시방서가 정한 양생일수 경과
  • 공시체 압축강도 시험: 현장 양생 공시체로 설계기준강도 대비 비율 충족 확인 (공시체 채취·양생·시험성적서 흐름은 콘크리트 타설 검측 체크리스트 참고)

화정 아이파크 사건의 형사 판결에서도 핵심 인정사실은 “상부 타설 시 하부 3개 층 동바리가 유지되어야 함에도 철거된 상태였다”였다(뉴스1 보도). 검측표의 “하부 몇 개 층 동바리 존치 여부”와 “공시체 시험성적서 첨부” 칸을 비워두면 안 된다.

현장에서 흔한 실수와 해결

  • “비계 점검표는 안전팀 서류” → 작업관리감독자가 점검표를 작성하고 안전관리자가 확인하는 이중 서명 절차를 둬야 한다. 한 사람이 다 사인하면 사고가 나도 책임 소재를 가리기 어렵고, 사고 예방에도 도움이 되지 않는다.
  • “강관비계라 그냥 했다” → 높이 31m 미만이라도 “10m 이상 외부작업용 작업발판·안전시설물 일체화” 요건에 걸리면 시행령 제101조의2 구조검토 대상이다. 브라켓 비계도 마찬가지다. 본조립 전에 확인한다.
  • “시스템동바리는 매뉴얼대로면 끝” → 매뉴얼은 표준 설치를 전제로 한다. 단부·개구부·층고 변화 구간은 별도로 보강을 검토해야 한다.
  • “점검표는 종이로” → 종이 점검표로는 사고 후 “그때 누가 사인했지”를 확인하기 어렵다. 사진·위치·서명·시간을 묶은 디지털 기록은 법정·사고조사에서 결정적인 자료가 된다.
  • “악천후 다음 날 그냥 작업” → 비·강풍 후 첫 작업 전 점검은 산업안전보건기준에 명문화된 의무다. 점검을 빠뜨리는 것 자체가 위반이다.

타이거빔으로 이렇게 굴린다

타이거빔의 안전점검 서식을 쓰면 작업자는 태블릿에서 점검 항목을 체크하고 지적사항·종합의견을 적어 제출한다. 제출과 동시에 기록이 잠기고, 감리 제출용 PDF로 뽑아 필요한 날인을 받는다. 비계·동바리 부적합 항목은 검측·펀치리스트에 도면 좌표 핀으로 등록해 사진과 함께 남기고, 담당자를 지정하면 시정 요청이 그 사람에게 알림으로 간다. 감리·발주처에는 무계정 외부 공유 링크로 검측 이력을 보낼 수 있어 공사대장에 첨부할 PDF를 따로 만들 필요가 없다. 요금은 가격표에서 확인한다.

실무 요약

  • 가설구조 안전은 구조검토 → 자재 → 조립 후 사용 전 → 매 작업 전 → 해체 전 5단계 검측으로 확보
  • 구조검토 의무 대상: 비계 31m·브라켓비계·10m 이상 일체화 작업발판·동바리 5m·흙막이 2m·터널 지보공(건진법 시행령 §101의2)
  • 강관비계 핵심 수치: 발판폭 40·발판틈 3·난간 90~120·장선 1.85m
  • 시스템동바리 핵심 수치: 수평재 2m·U헤드 순간격 400mm·겹침 100mm·잭 1/3 이상
  • 작업 전 점검 의무 3항목(발판·연결부·연결재)은 산업안전보건기준에 명시
  • 해체는 강도 확인 서류 없으면 금지, 공법변경 시 그 즉시 재검토
  • 점검표는 이중 서명 + 사진·위치·시간 디지털 기록으로 관리해야 사고와 책임 문제를 줄일 수 있다
