안전품질

검측부터 준공 서류까지, 하자를 막는 현장 품질관리 기록

하자 3,525건 — “제대로 시공했다”는 말을 증명할 기록이 있는가

2024년 8월까지 공동주택 하자 분쟁 처리 건수는 3,525건. 전년 같은 기간 대비 20% 증가한 수치다(대한건축사협회 건축사신문). 2019년부터 2024년 8월까지 누적 12,771건이 접수됐고, 이 중 64%인 약 8,197건이 실제 하자로 판정됐다.

현장에서는 흔히 “우리가 제대로 시공했다”고 말한다. 그런데 그 ‘제대로’를 입증할 기록이 없다면? 분쟁 테이블에서 시공사는 방어 수단을 잃는다. 품질관리 기록은 “서류를 위한 서류”가 아니다. 검측 데이터가 쌓이면 하자 발생 지점을 좁힐 수 있고, 문제가 터졌을 때 책임 범위도 명확해진다.

법적 의무, 공정별 체크리스트, 디지털 기록 전환을 현장소장·시공·품질담당자가 당장 활용할 수 있는 실무 가이드로 정리했다.


하자는 왜 터지는가: 유형별 분석

국토부가 공개한 하자 판정 데이터에서 유형 1위는 기능 불량(14.01%), 이어 들뜸·탈락(12.1%), 균열(10.7%), 결로(8.4%), 누수(7.8%), 오염·변색(7.3%) 순이다(서울경제).

균열·결로·누수는 공통적으로 초기 시공 단계에서 품질 검증을 누락했을 때 발생한다. 콘크리트 타설 후 양생 기록이 없으면 균열의 원인을 밝힐 수 없다. 방수층 시공 사진이 없으면 누수 책임을 가릴 수 없다.

하자 유형비율주요 원인 공정
기능 불량14.01%마감·설비
들뜸·탈락12.1%타일·도장
균열10.7%콘크리트·미장
결로8.4%단열 시공
누수7.8%방수·창호
오염·변색7.3%마감재

법이 요구하는 품질관리 기록의 최소 기준

건설기술진흥법 제55조와 국토교통부고시 제2026-360호(2026년 7월 8일 시행)는 공사 규모에 따라 아래 품질관리 체계를 의무화한다(국가법령정보센터).

구분대상 기준핵심 의무
품질관리계획총공사비 500억원 이상 (감독 권한대행 대상) / 다중이용건축물 연면적 3만㎡ 이상계획 수립·제출, 연 1회 이상 적정성 확인 (준공 2개월 전까지)
품질시험계획총공사비 1,000억원 이상 / 다중이용건축물 연면적 5만㎡ 이상별표 9에 따른 시험계획 수립

실무 주의: 건설기술진흥법 시행규칙상 상주기술인은 하루 이상 현장을 이탈할 경우 반드시 업무일지에 기록하고 발주청 확인을 받아야 한다. 기록 누락 자체가 법 위반 사유가 된다.

법적 기준에 못 미치는 현장도 하자 분쟁에 대비한 자체 품질 기록 체계가 꼭 필요하다.

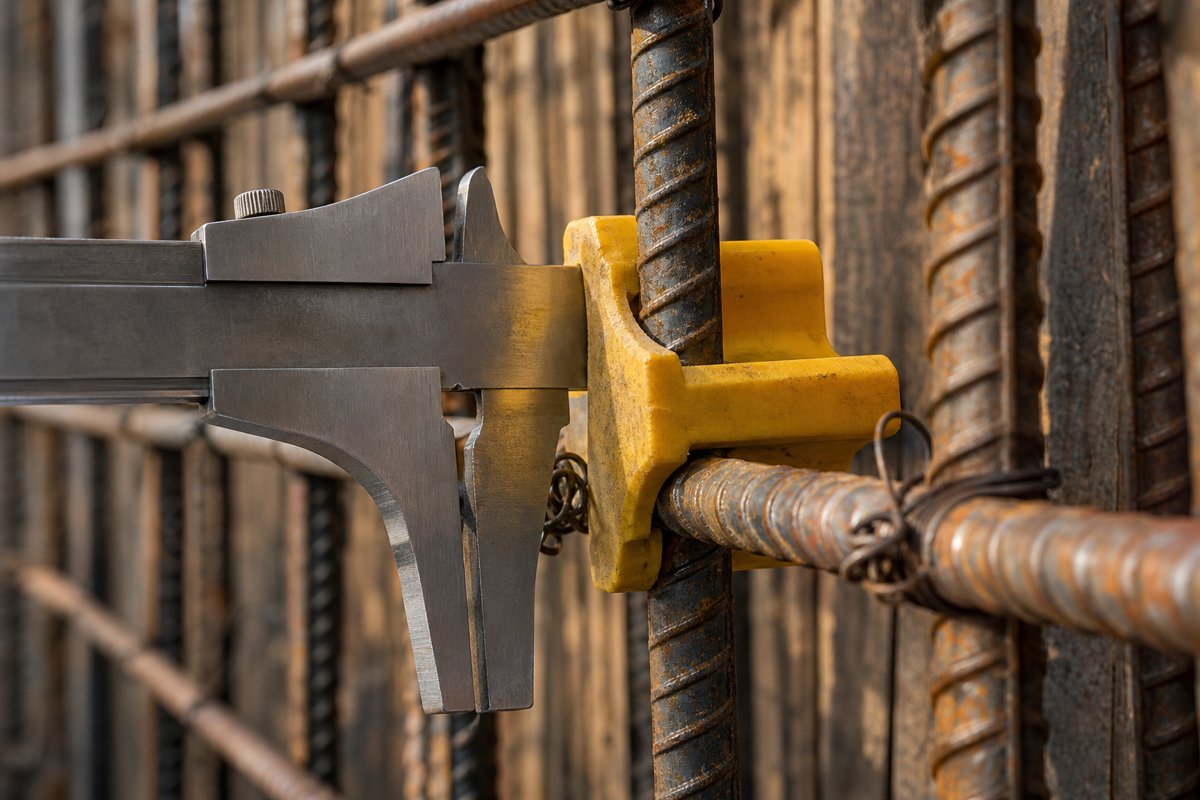

법이 요구하는 검측은 추상적 의무가 아니다 — 철근 피복 두께를 현장에서 직접 재는 이 한 컷이 곧 분쟁에서 '제대로 시공했다'를 입증하는 법적 증빙이 된다.


검측 기록 체계 4단계 — 현장 적용 가이드

검측(Inspection)은 공정을 마친 뒤 설계 기준에 맞는지 확인하고 결과를 기록하는 일이다. 검측하지 않고 다음 공정을 진행하면 하자 원인을 추적할 수 없다.

1단계: 검측 기준 사전 정의

각 공종의 시방서(KCS)와 설계도면을 기준으로 검측 항목과 합격 기준을 미리 정한다.

  • 콘크리트 타설: 배합비·슬럼프·압축강도 기준
  • 철근 조립: 피복 두께·간격·이음 길이 기준
  • 방수: 도막 두께·중첩 폭·핀홀 여부
  • 단열: 두께·연속성·고정 간격

2단계: 현장 검측 즉시 기록

검측은 다음 공정 시작 전에 해야 한다. 검측 체크리스트에는 검사항목·검사기준(시방)·검사결과·조치사항 4개 항목을 넣는다.

  • 검측 담당자·일시·위치(구역·층·세대) 반드시 명기
  • 불합격 항목은 즉시 시정 지시 및 재검측 일정 기록
  • 사진 증빙은 위치를 식별할 수 있도록 촬영 (표지판·줄자 포함)

3단계: 시정 조치 이력 연계

불합격 → 시정 조치 → 재검측 → 승인의 흐름을 끊김 없이 기록해야 한다. 시정한 뒤 재검측 기록을 남기지 않으면 분쟁 때 시정 완료로 인정받기 어렵다.

4단계: 검측 기록 보존 및 준공 인도

  • 하자담보책임 기간 동안 전체 기록 보존 (주거용 최소 2~10년, 공종별 상이)
  • 준공 시 품질관리 서류 일체를 발주자에게 인도
  • 전자 기록은 원본 보존 및 출력 여부 사전 확인

공정별 필수 품질기록 체크리스트

콘크리트 공사

  • 배합설계서 및 레미콘 납품서 (배합비 확인)
  • 슬럼프·공기량·콘크리트 온도 시험 성적서
  • 압축강도 공시체 채취·양생·시험 기록
  • 타설 일시·기상 조건 (외기온도·습도) 기록
  • 거푸집 존치 기간 및 탈형 기록

철근 공사

  • 철근 자재 납품서 및 밀시트(Mill Sheet)
  • 철근 조립 검측 (피복·배근 간격·이음 위치)
  • 정착 길이·이음 길이 확인 사진 및 기록

방수·방습 공사

  • 방수 자재 시험성적서
  • 도막 두께 측정 기록 (위치별)
  • 핀홀·들뜸 검사 결과
  • 방수 완료 후 담수 시험 기록 (24시간 이상)

마감 공사

  • 타일 부착 강도 시험 기록
  • 단열재 두께·연속성 확인
  • 창호 기밀·수밀 성능 확인 기록

공정별로 흩어진 콘크리트·철근·방수·마감 품질기록이 준공 인도 시 하나로 모인다 — 체크리스트가 흩어지지 않고 일괄 보존·인도되어야 한다는 마지막 단계를 형상화했다.


현장에서 반복되는 실수 5가지와 해결법

실수 1. 검측을 시공 후 한참 뒤에 몰아 쓴다

“나중에 정리”하면 기록의 신빙성이 떨어지고 실제 시공 상태와 기록이 어긋날 수 있다. → 검측 당일 현장에서 바로 기록한다. 모바일 기록 시스템을 쓰면 효과적이다.

실수 2. 사진 없이 합격 체크만 한다

체크리스트에 합격 표시만 해서는 분쟁 때 증거로 쓰기 어렵다. → 검측 항목마다 위치를 식별할 수 있는 사진을 붙이도록 현장 규정으로 정한다.

실수 3. 불합격 항목의 재검측 기록이 없다

시정했다는 기록이 없으면 시정하지 않은 것과 동일하게 취급될 수 있다. → 불합격 → 시정 지시 → 재검측 → 승인을 하나의 이슈 스레드로 묶어 관리한다.

실수 4. 품질 기록과 도면이 따로 관리된다

시공 도면 버전과 검측 기록이 일치하지 않으면 “어느 도면 기준으로 시공했는가”를 두고 분쟁이 생긴다. → 도면 버전과 검측 기록을 연동해 관리하고, 도면을 변경할 때 기존 검측 기록과 어떤 관계인지 명확히 적는다.

실수 5. 준공 시 서류가 흩어진다

엑셀·종이·메신저 사진이 뒤섞이면 준공 서류를 정리하는 데만 수 주가 걸린다. → 처음부터 중앙 디지털 시스템에 기록해 준공 때 한꺼번에 출력·인도할 수 있게 한다.


타이거빔으로 이렇게: 기록이 자동으로 쌓이는 품질관리 워크플로우

앞서 정리한 4단계 검측 흐름—기준 정의·현장 즉시 기록·시정 이력 연계·보존—을 종이와 엑셀로 관리하면 기록이 빠지거나 사라지기 쉽다. 타이거빔 현장 워크플로우 기능은 이 흐름을 한 시스템에 잇는다.

검측(펀치리스트): 공정별 검측 항목을 현장에서 모바일로 바로 기록한다. 사진을 첨부하고 담당자와 기한을 한 화면에서 지정한다. 불합격 항목은 자동으로 시정 이슈로 바뀐다. 시정 완료 후 재검측까지 하나의 스레드에서 추적하므로 기록이 비지 않는다.

도면 버전 관리 및 비교: 검측 기록을 당시 기준 도면 버전과 연결한다. 도면이 바뀌면 변경 전후를 비교해 “어느 도면을 기준으로 시공했는가”를 둘러싼 분쟁을 미리 막는다.

정보요청(RFI): 시공 중 설계가 불명확한 부분은 RFI로 공식 질의하고 회신을 기록한다. “구두로 들었다”는 분쟁의 여지를 없앤다.

무계정 외부 공유: 발주자·감리자에게 계정 없이 링크로 검측 결과를 건별 공유해 승인 시간을 줄인다. 링크별 발급·열람·회신·회수 상태가 발급 목록에 남는다.

→ 타이거빔 현장 워크플로우 기능 보기 · 요금 안내


마무리: 기록이 곧 방어막이다

하자 분쟁은 시공을 마치고 몇 년이 지나서야 터진다. 그때 시공사를 지키는 것은 촘촘한 품질기록이다. 검측 체크리스트 한 장, 사진 한 장, 시정 이력 한 줄이 수천만 원의 분쟁 비용을 막는다.

법이 요구하는 최소 기준만 충족해서는 부족하다. 품질 활동을 빠짐없이 기록하고 쌓아 두어야 하자를 근본적으로 줄일 수 있다.
